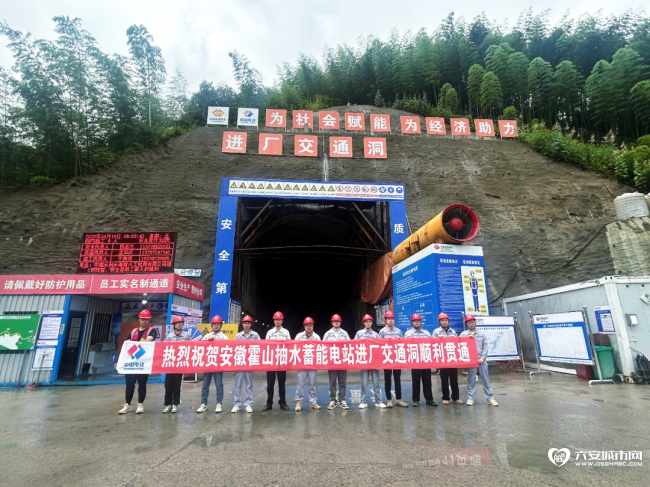

近日,安徽霍山抽水蓄能电站筹建期洞室工程及砂石加工系统项目关键线路上的进厂交通洞顺利开挖至主副厂房洞左端墙,这标志着该隧洞主体开挖任务圆满完成,进厂交通洞全线贯通,为后续主体工程洞室群开挖奠定了坚实基础。



进厂交通洞洞口布置于下库坝后左岸约450米处的库岸陡坡处,洞口高程为195米,主洞洞线全长1345米,该隧洞自进洞以来,克服了洞口高陡边坡、场地狭窄、交通运输条件受限、长距离独头掘进等难题。


  霍山抽水蓄能电站总投资75.56亿元,总装机容量1200兆瓦,是安徽省重点能源项目,建成后将承担电网调峰、填谷、调频、调相和紧急事故备用等重要功能,对优化安徽能源结构、促进可再生能源消纳、保障电网安全稳定运行具有重要意义。

来源:六安市发展和改革委员会发布
